Meilensteine:  Abriss - Aushub - Bodenplatte - Aufrichte - 200 Tage
3D-Visualisierung Generationenhaus Rosenberg
3D-Visualisierung Generationenhaus Rosenberg

Nachhaltig wohnen – im Einklang mit der Natur Das Generationenhaus Rosenberg vereint innovative Architektur, Nachhaltigkeit und moderne Technik in einem „grünen“ Bauprojekt. Das Mehrfamilienhaus besteht aus drei grosszügigen Wohneinheiten und bietet nicht nur einen herrlichen Blick auf die Glarner Alpen, sondern auch eine rundum nachhaltige Bauweise. Im Zentrum des Projekts…
Mehr lesen

Der Bagger kommt! Es geht bald etwas.
Der Bagger kommt! Es geht bald etwas.

Der Rückbau beginnt: Ein letzter Flug über das Haus hält die Erinnerungen fest. Es ist soweit: Der Rückbau des alten Einfamilienhauses aus Rüti steht kurz bevor. Die ersten Vorbereitungen sind bereits sichtbar: Die Hecken und Sträucher, die das Grundstück einst so idyllisch umrahmten, sind schon gerodet und entsorgt. Leider musste…
Mehr lesen

Umgebung und Hausrundgang durch das alte Haus
Umgebung und Hausrundgang durch das alte Haus

Letzte Haustour durch das alte Einfamilienhaus Der Rückbau unseres alten Einfamilienhauses steht kurz bevor. Bevor die Abrissarbeiten beginnen, haben wir uns die Gelegenheit genommen, noch einmal durch die vertrauten Räume zu gehen – eine letzte Haustour durch das Haus, das uns während der Planungsphase doch ein bisschen ans Herz gewachsen…
Mehr lesen

Tag 2 – Verlegung Werkleitung – Terrainarbeiten – Haus entrümpeln
Tag 2 – Verlegung Werkleitung – Terrainarbeiten – Haus entrümpeln

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

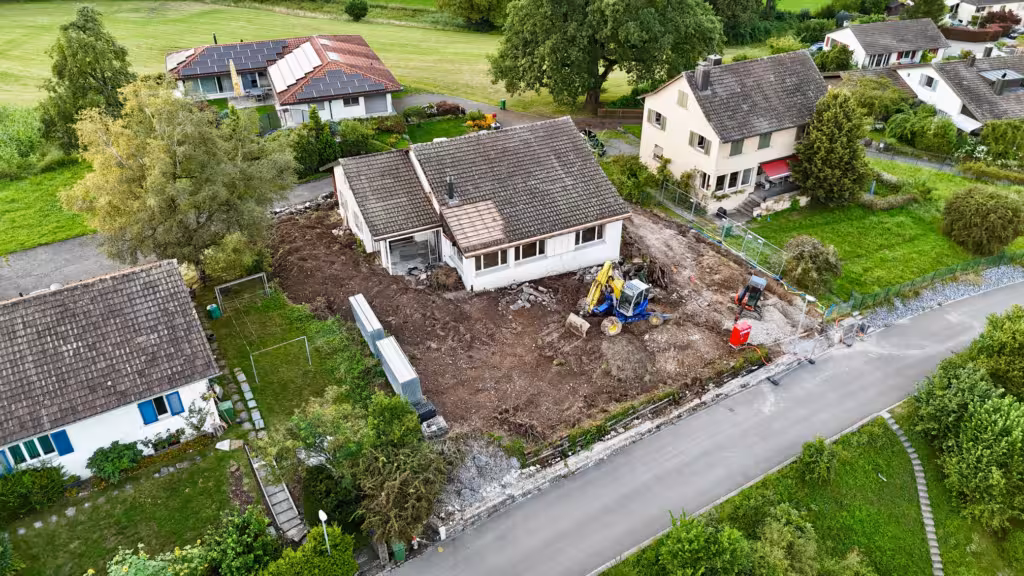

Tag 3 – Graben erweitern – Bauwasser – Haus entkernen
Tag 3 – Graben erweitern – Bauwasser – Haus entkernen

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

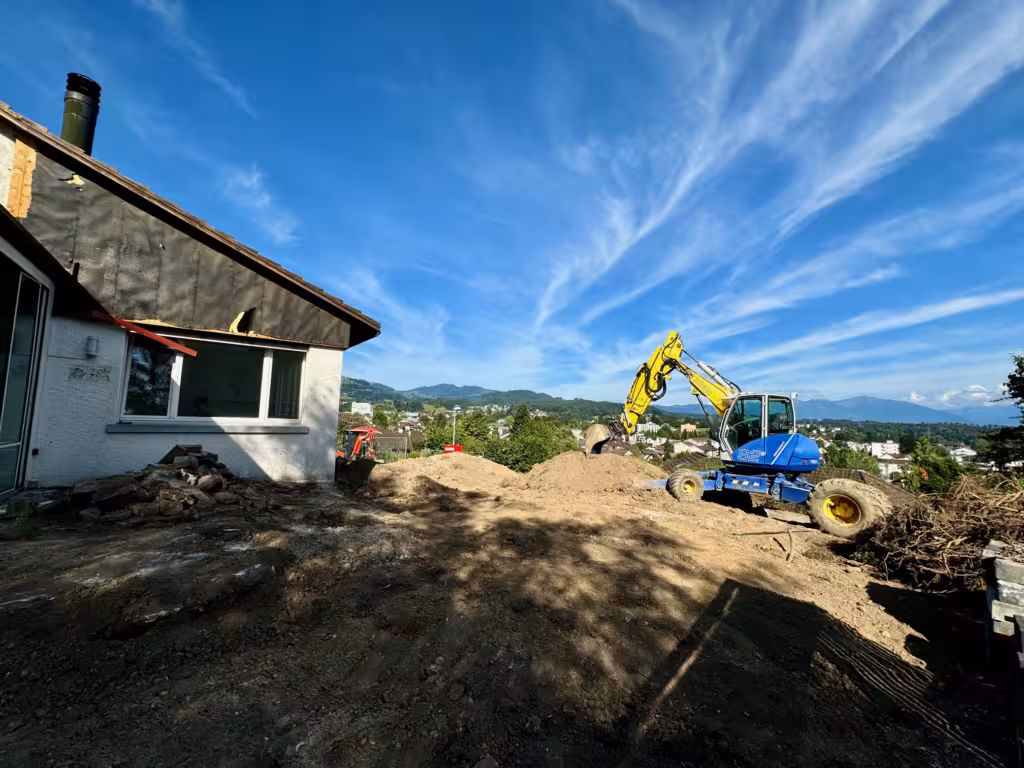

Tag 5 – Standort Kandelaber vorbereiten – Haus entkernen
Tag 5 – Standort Kandelaber vorbereiten – Haus entkernen

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

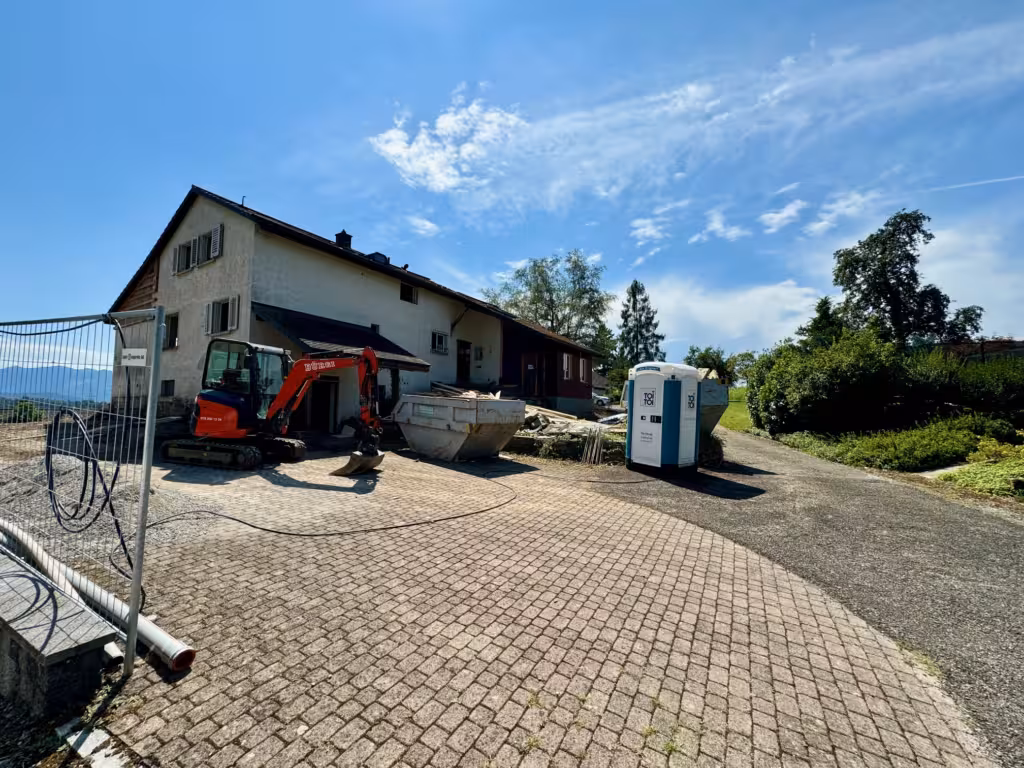

Tag 8 – Letzte Arbeiten vor dem Abriss des Hauses
Tag 8 – Letzte Arbeiten vor dem Abriss des Hauses

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 10 – Bauschutt sortieren und entsorgen
Tag 10 – Bauschutt sortieren und entsorgen

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

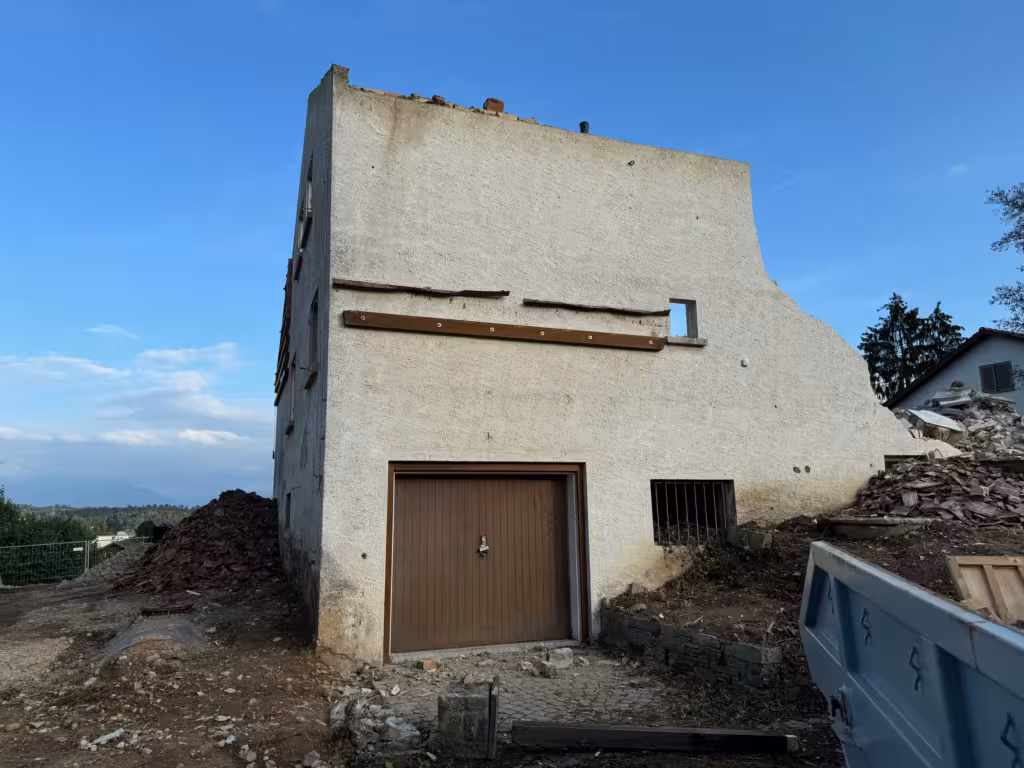

Tag 11 – Es wird weniger
Tag 11 – Es wird weniger

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

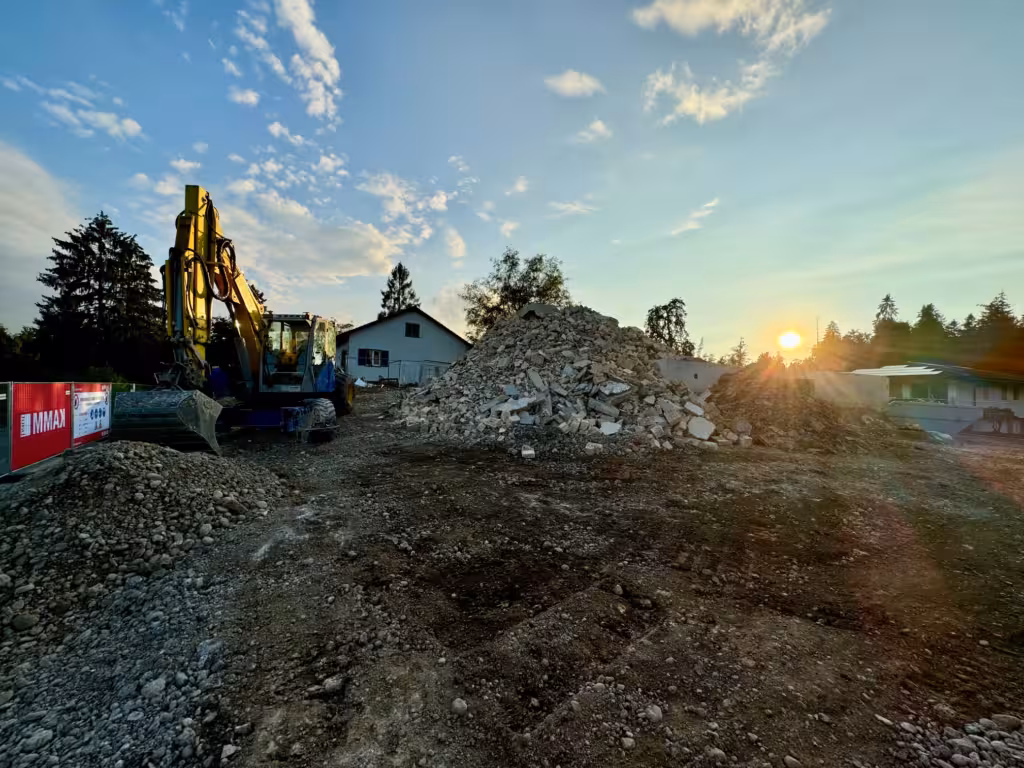

Tag 12 – Nur noch Keller
Tag 12 – Nur noch Keller

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

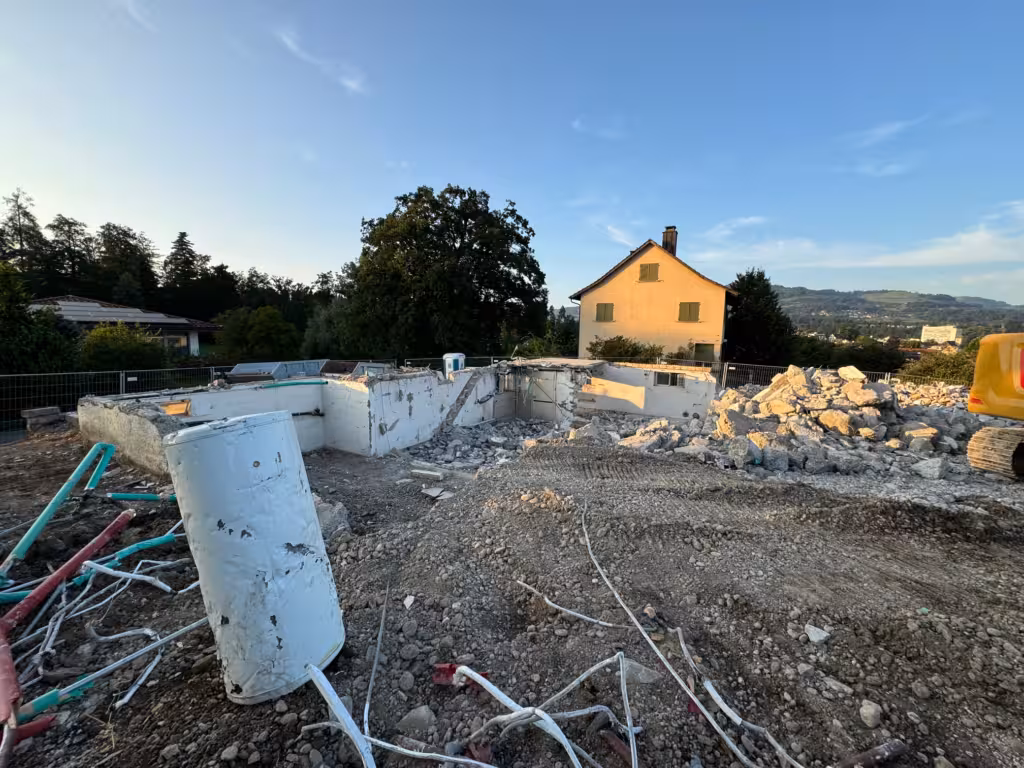

Tag 14 – Abriss und Abtransport
Tag 14 – Abriss und Abtransport

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

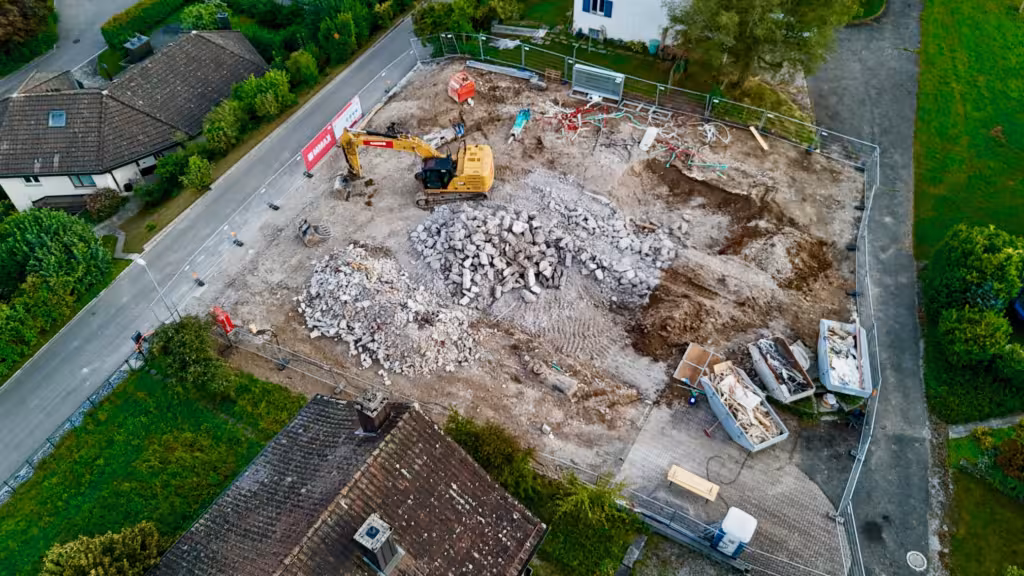

Tag 15 – Die alten Spuren verblassen – Platz für Neues
Platz für Neues

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

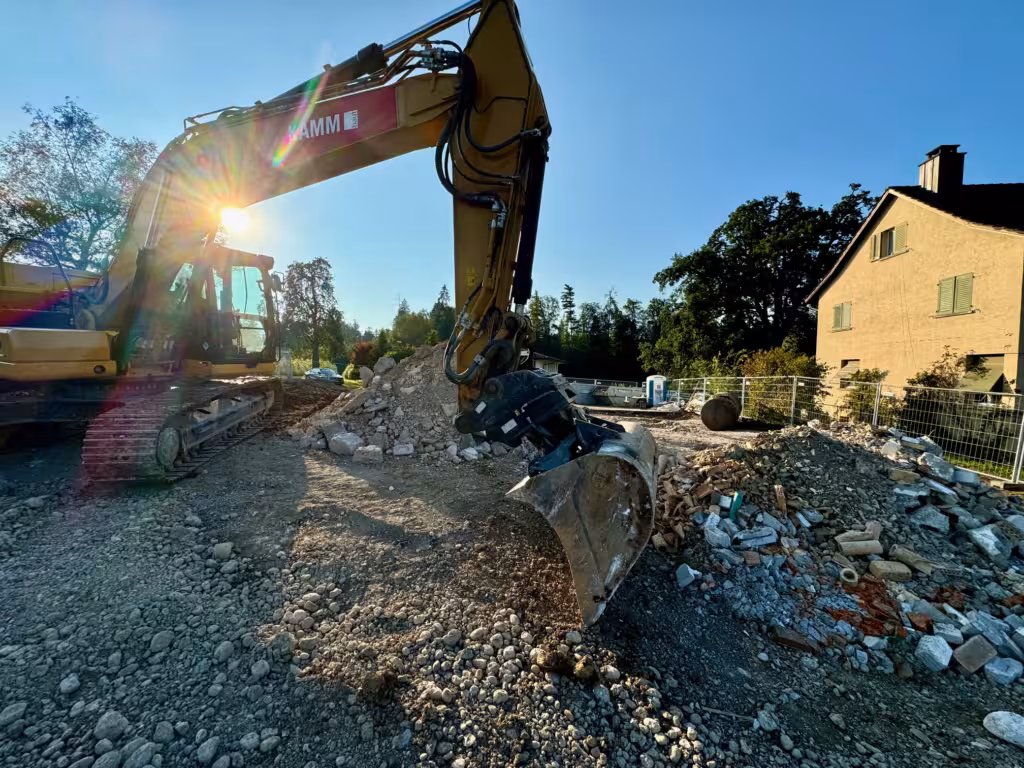

Tag 17 – Aushub & Abtransport
Tag 17 – Aushub & Abtransport

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

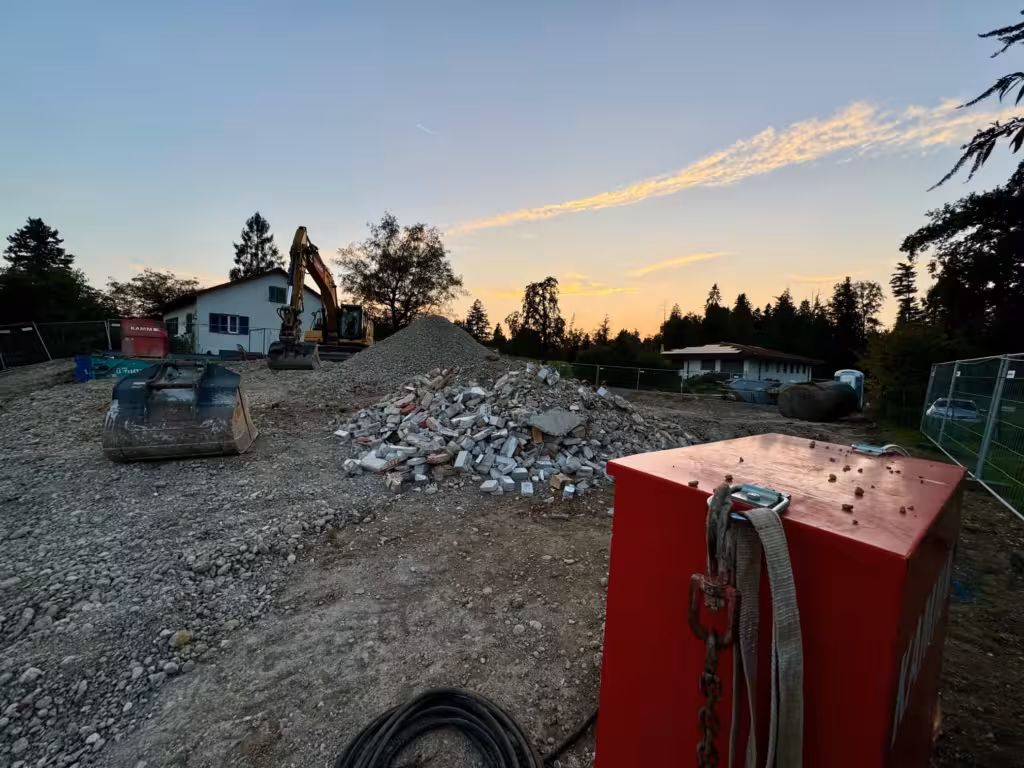

Tag 19 – Steinhart – Viel Lärm um wenig Sichtbares
Tag 19 – Steinhart – Viel Lärm um wenig Sichtbares

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

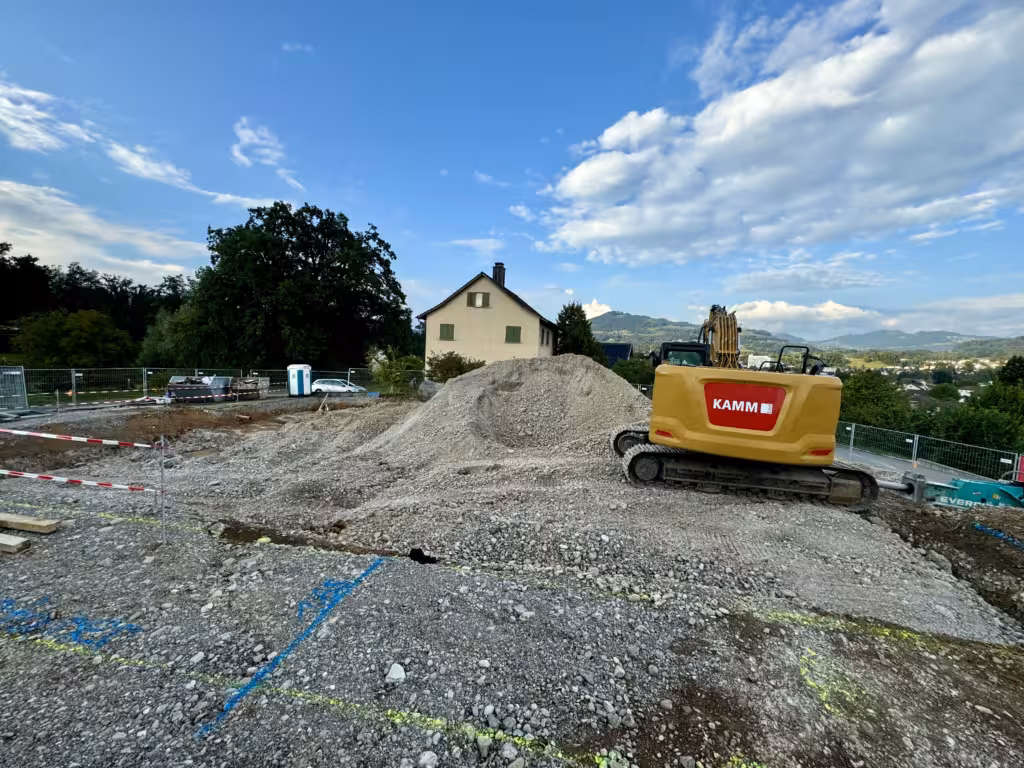

Tag 21 – Stein um Stein geht es voran
Tag 21 – Stein um Stein geht es voran

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

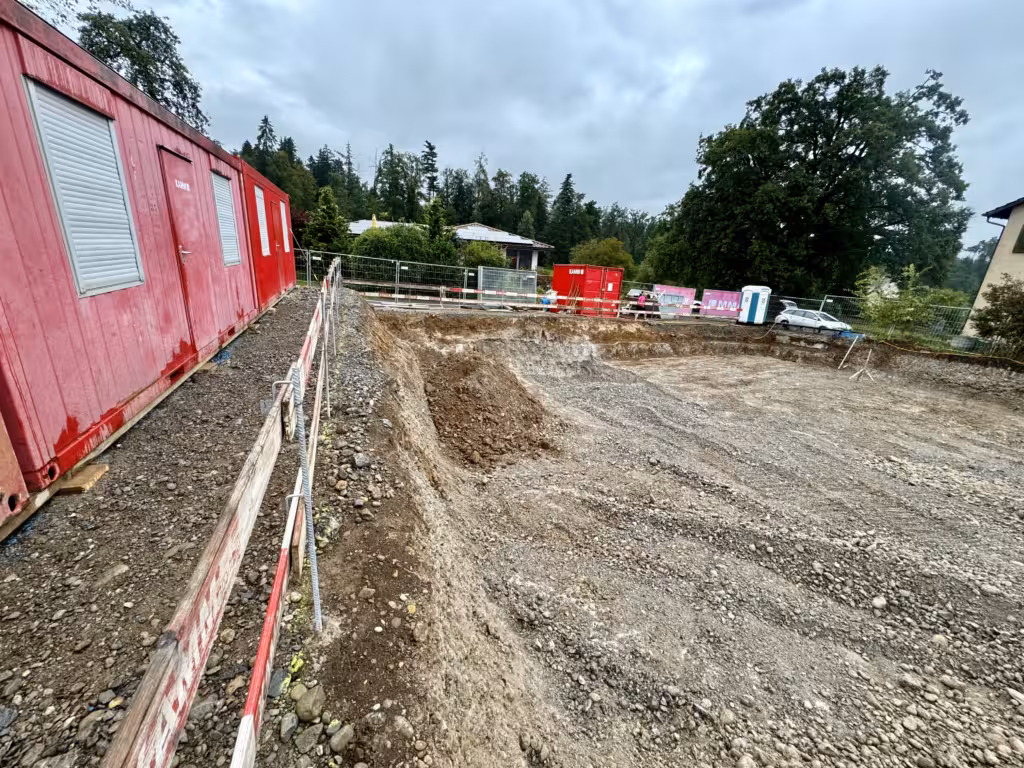

Tag 24 – Die Baugrube nimmt Form an
Tag 24 – Die Baugrube nimmt Form an

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 26 – Fräsen, Hämmern, Abtransportieren
Tag 26 – Fräsen, Hämmern, Abtransportieren

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

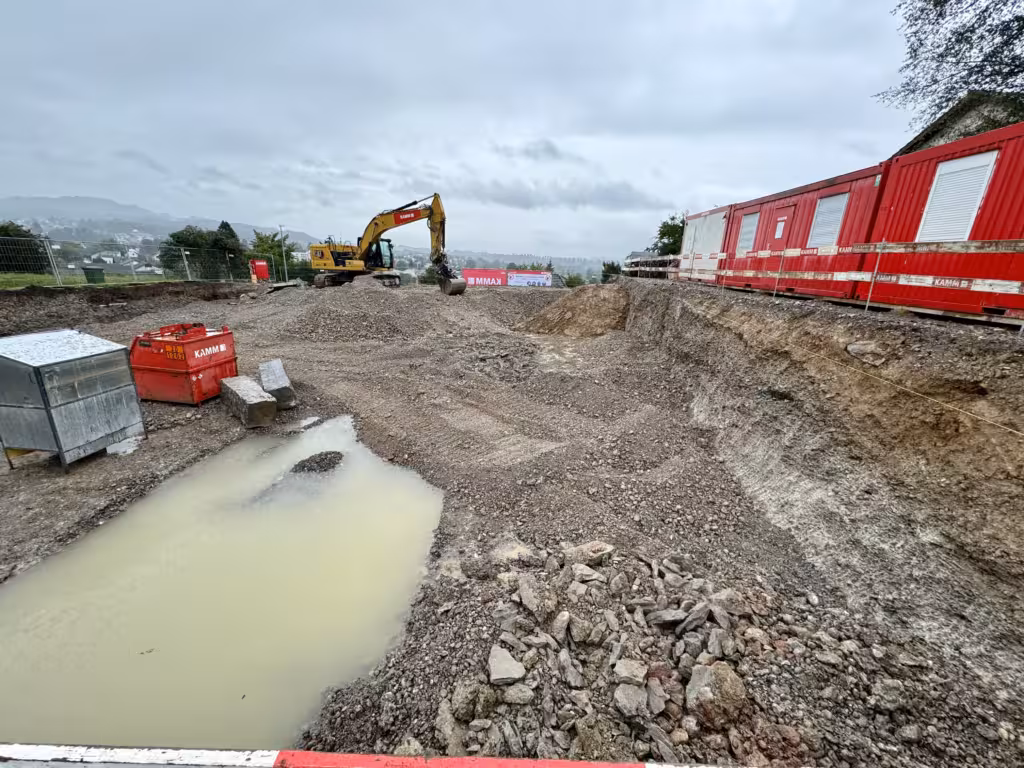

Tag 28 – Feuchtfröhliches Weitergraben
weitergraben

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 33 – Jetzt wirken über 50 Tonnen Bagger
Tag 33 – Jetzt wirken über 50 Tonnen Bagger

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 35 – Mit voller Kraft gegen den harten Fels
Tag 35 – Mit voller Kraft gegen den harten Fels

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 37 – Solider Untergrund für künftiges Zuhause
Tag 37 – Solider Untergrund für künftiges Zuhause

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

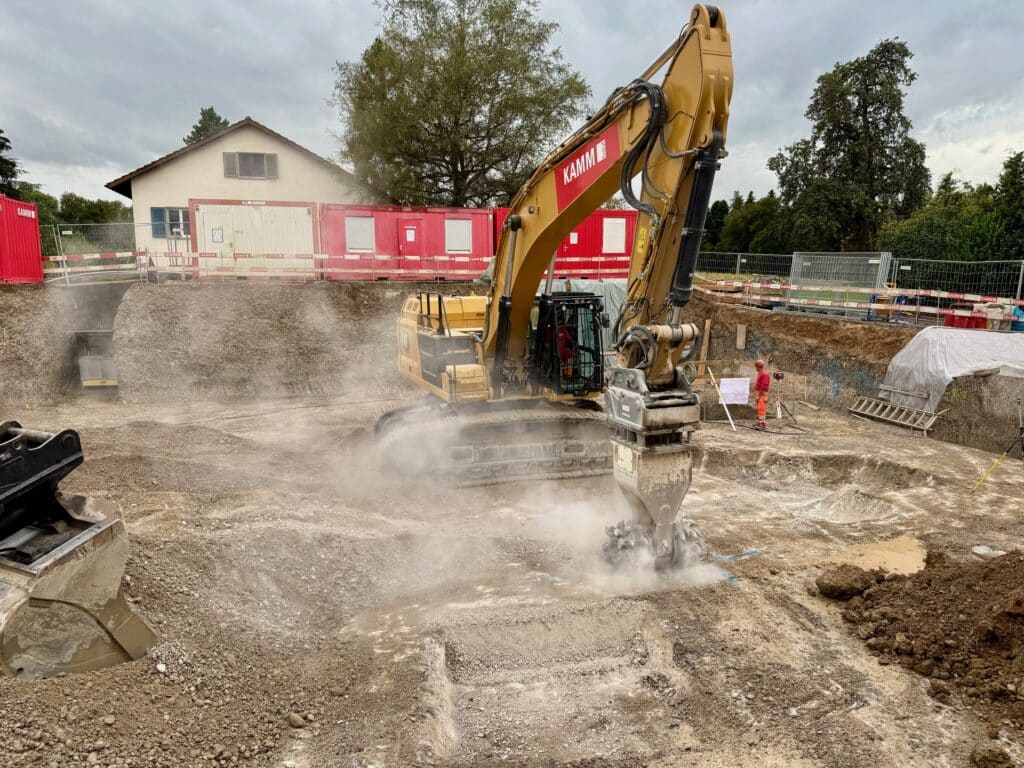

Tag 40 – Die Aushubarbeiten gehen ins Detail
Tag 40 – Die Aushubarbeiten gehen ins Detail

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

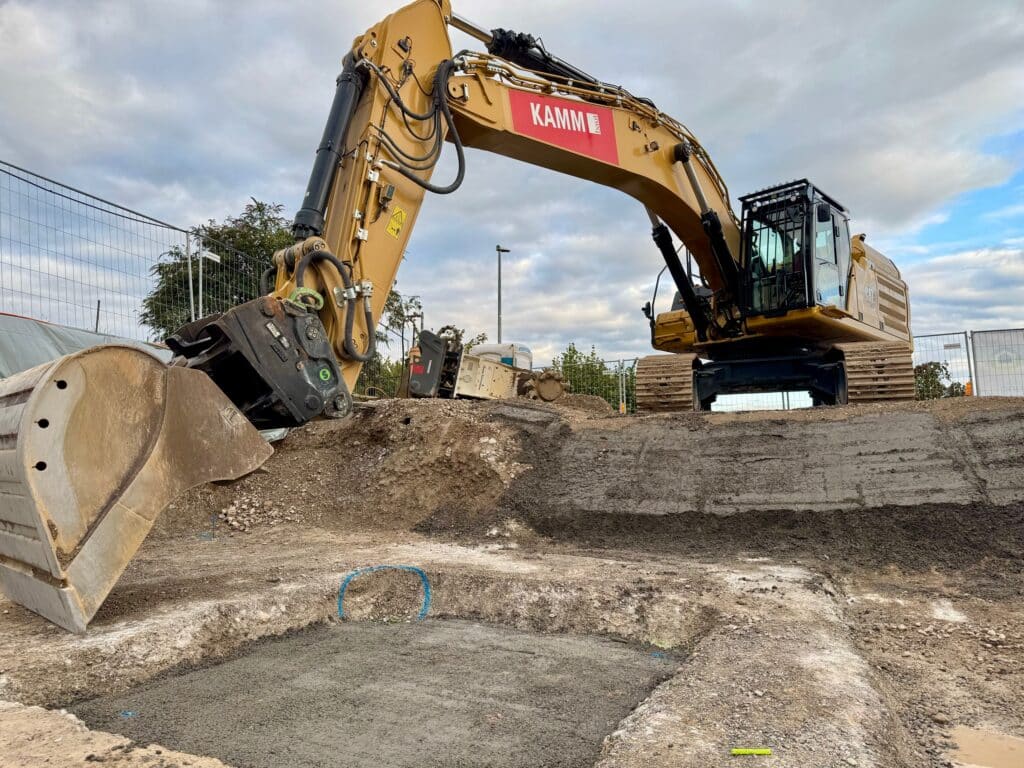

Tag 43 – Graben fertig. Es geht wieder in die Höhe
Tag 43 – Graben fertig. Es geht wieder in die Höhe

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 45 – Unser Fundament ensteht in der schönen Gemeinde Rüti im Zürcher Oberland.
Rüti

„Wir sind Rüti!“ – Ich erzähle euch gerne etwas über unsere Gemeinde: Wir legen das Fundament für unser künftiges Zuhause. Rüti ZH liegt im Zürcher Oberland und hat ungefähr 12’500 Einwohner. Wir sind am Fuss des Bachtel zu Hause und haben uns von einer Klostersiedlung zu einem Ort zum Wohnen…
Mehr lesen

Tag 48 – Windiger Flug über künftiges Zuhause
Tag 48 – Windiger Flug über künftiges Zuhause

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

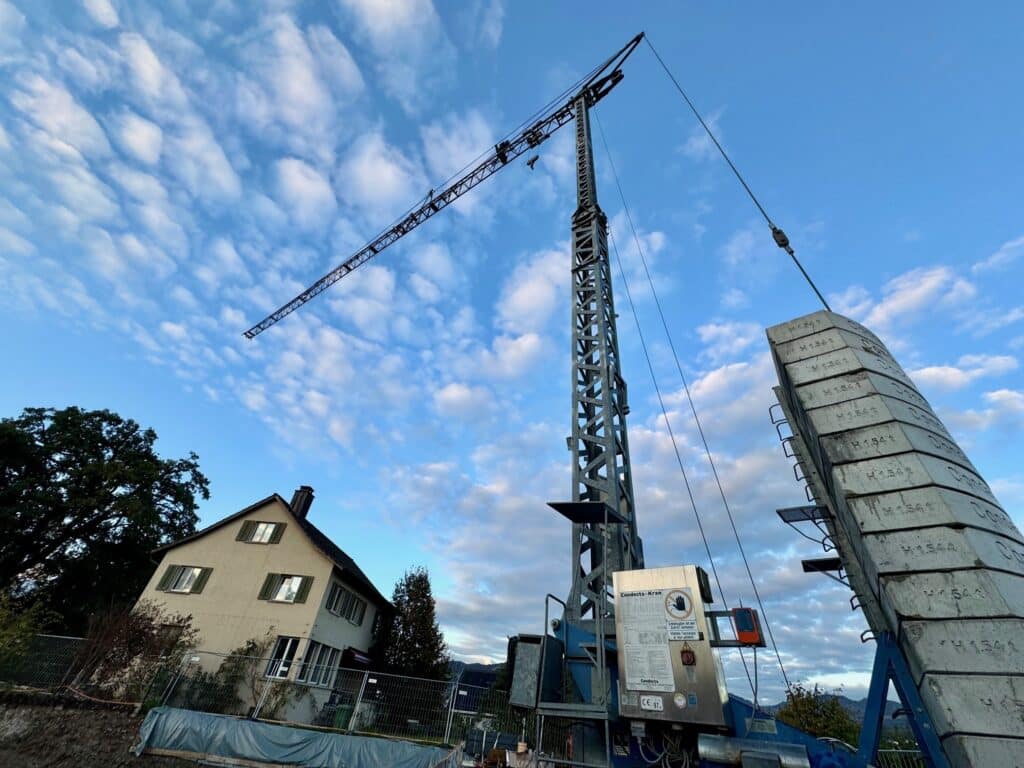

Tag 50 – Ein grosser Dank geht an unsere Partner !
Tag 50 – Ein grosser Dank geht an unsere Partner !

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 52 – Letzte Vorbereitungen für die Bodenplatte
Tag 52 – Letzte Vorbereitungen für die Bodenplatte

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 55 – Mit der Bodenplatte folgt ein weiterer Meilenstein
Tag 55 – Mit der Bodenplatte folgt ein weiterer Meilenstein

Kleines „Bonus-Bildmaterial“ von Tag 56 (ohne Drohnenaufnahme) Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 58 – Schalungsarbeiten für Aussenwände haben begonnen
Tag 58 – Schalungsarbeiten für Aussenwände haben begonnen

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

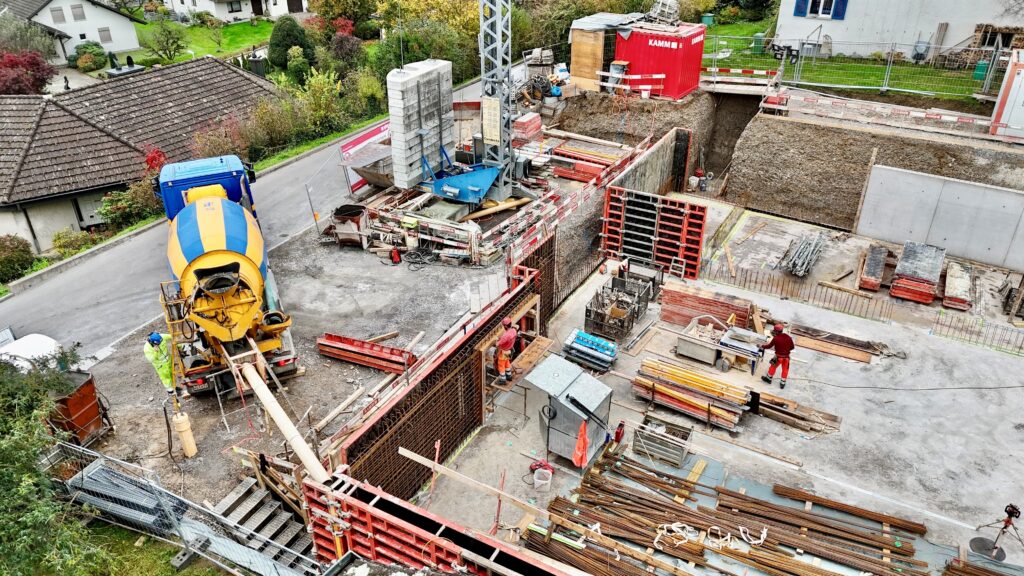

Tag 60 – Wände entstehen: Das Untergeschoss nimmt Form an
Tag 60 – Wände entstehen: Das Untergeschoss nimmt Form an

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

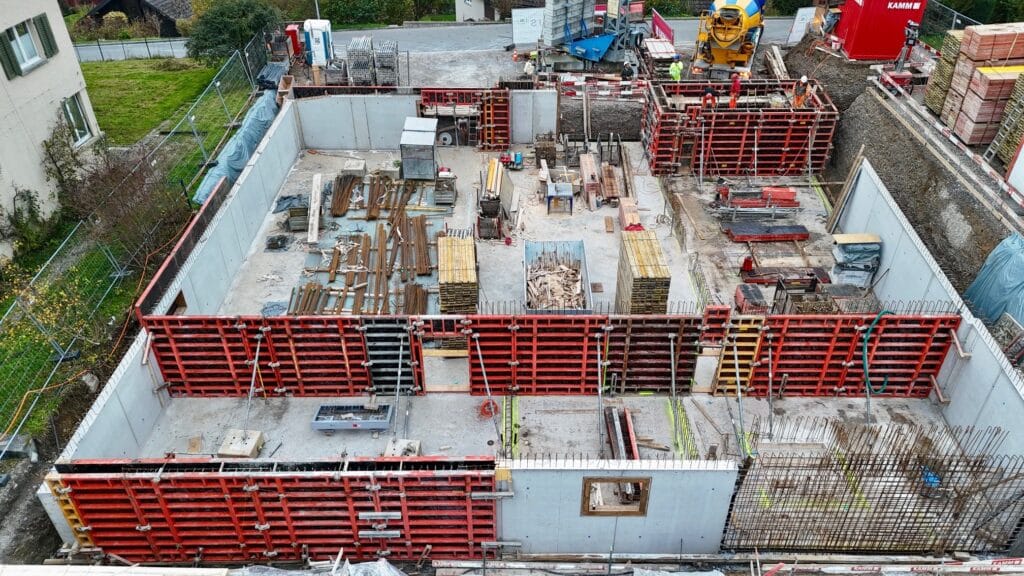

Tag 63 – Nur noch wenige Wände fehlen im Untergeschoss
Tag 63 – Nur noch wenige Wände fehlen im Untergeschoss

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

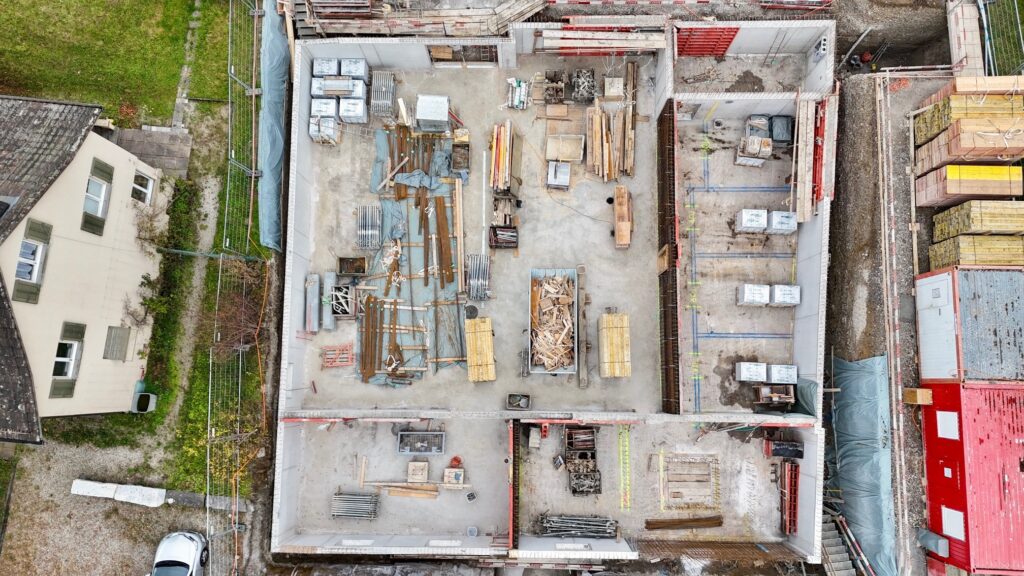

Tag 65 – Eindrücklich! Von der Idee zur Skizze – und plötzlich ist es Realität.
Tag 65 – Eindrücklich! Von der Idee zur Skizze – und plötzlich ist es Realität.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

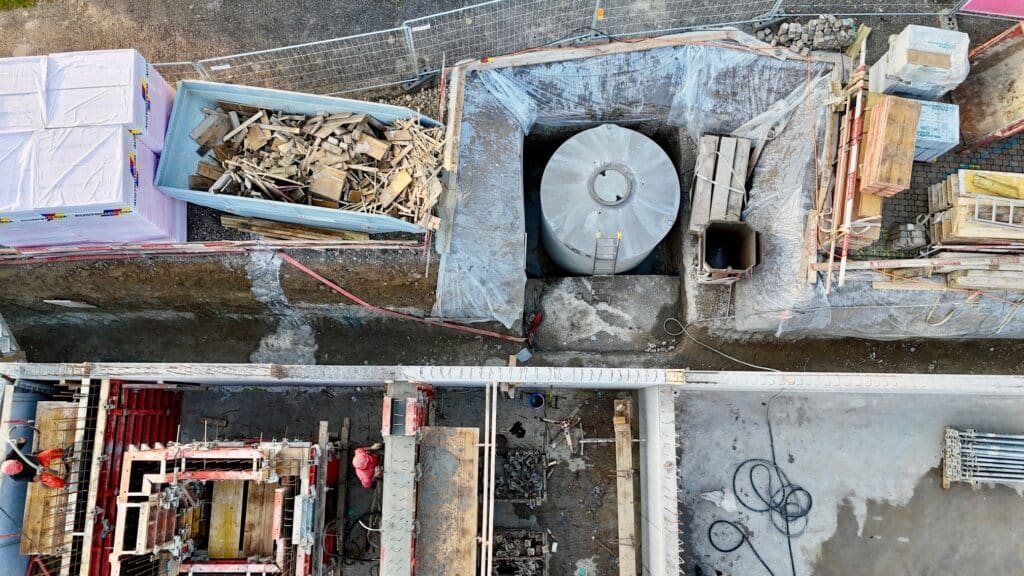

Tag 68 – Zisterne ist gesetzt, Treppenhaus und Liftschacht entstehen
Tag 68 – Zisterne ist gesetzt, Treppenhaus und Liftschacht entstehen

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 70 – Nun wird die Deckenschalung (UG) in Angriff genommen.
Tag 70 – Nun wird die Deckenschalung (UG) in Angriff genommen.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

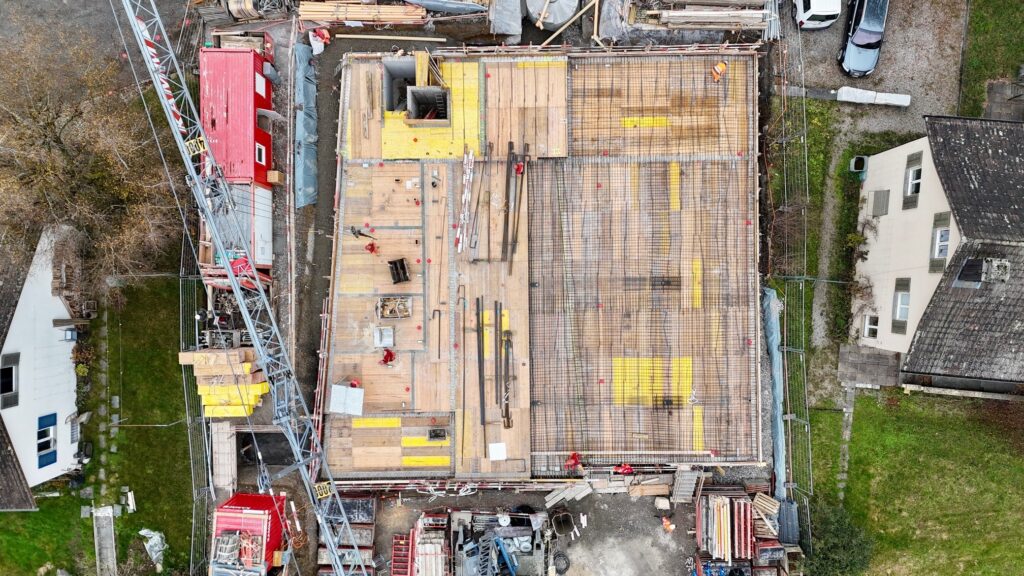

Tag 73 – Viel Bewehrungsstahl für die Decke des Untergeschosses
Tag 73 – Viel Bewehrungsstahl für die Decke des Untergeschosses

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

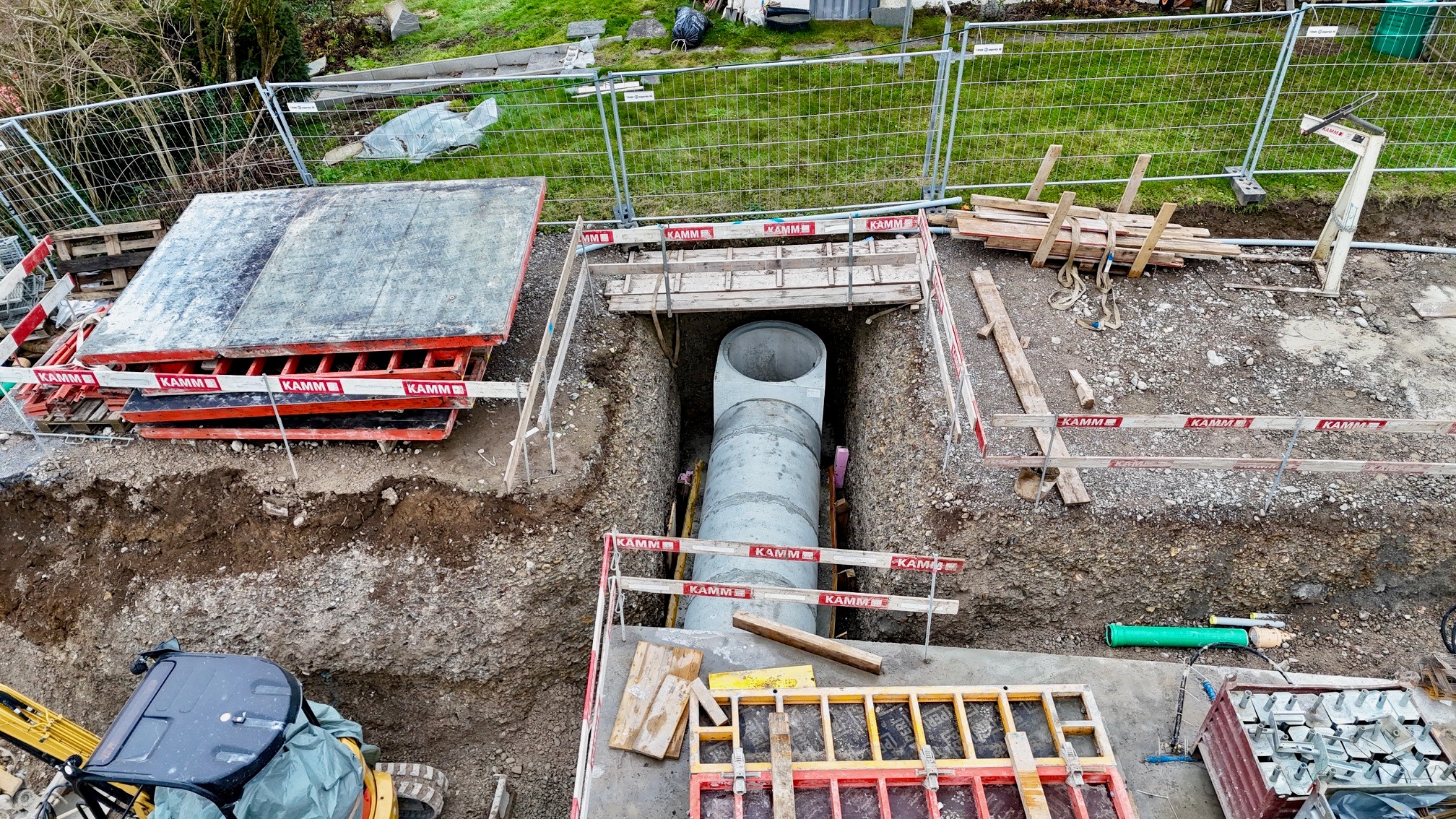

Tag 75 – Ob wir wirklich an alle Leitungen und Leerrohre gedacht haben?
Tag 75 – Ob wir wirklich an alle Leitungen und Leerrohre gedacht haben?

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 81 – Der Wintereinbruch sorgt für weniger Betrieb auf der Baustelle
Tag 81 – Der Wintereinbruch sorgt für weniger Betrieb auf der Baustelle

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 84 – Der Deckel ist drauf. Das Untergeschoss ist fertiggestellt.
Tag 84 – Der Deckel ist drauf. Das Untergeschoss ist fertiggestellt.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 86 – Es geht weiter: Säulen, Einfahrt zur Garage, Liftschacht und Treppenhaus.
Tag 86 – Es geht weiter: Säulen, Einfahrt zur Garage, Liftschacht und Treppenhaus.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 91 – Die bereits sichtbaren Balkone verleiten fast zum Verweilen.
Tag 91 – Die bereits sichtbaren Balkone verleiten fast zum Verweilen.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

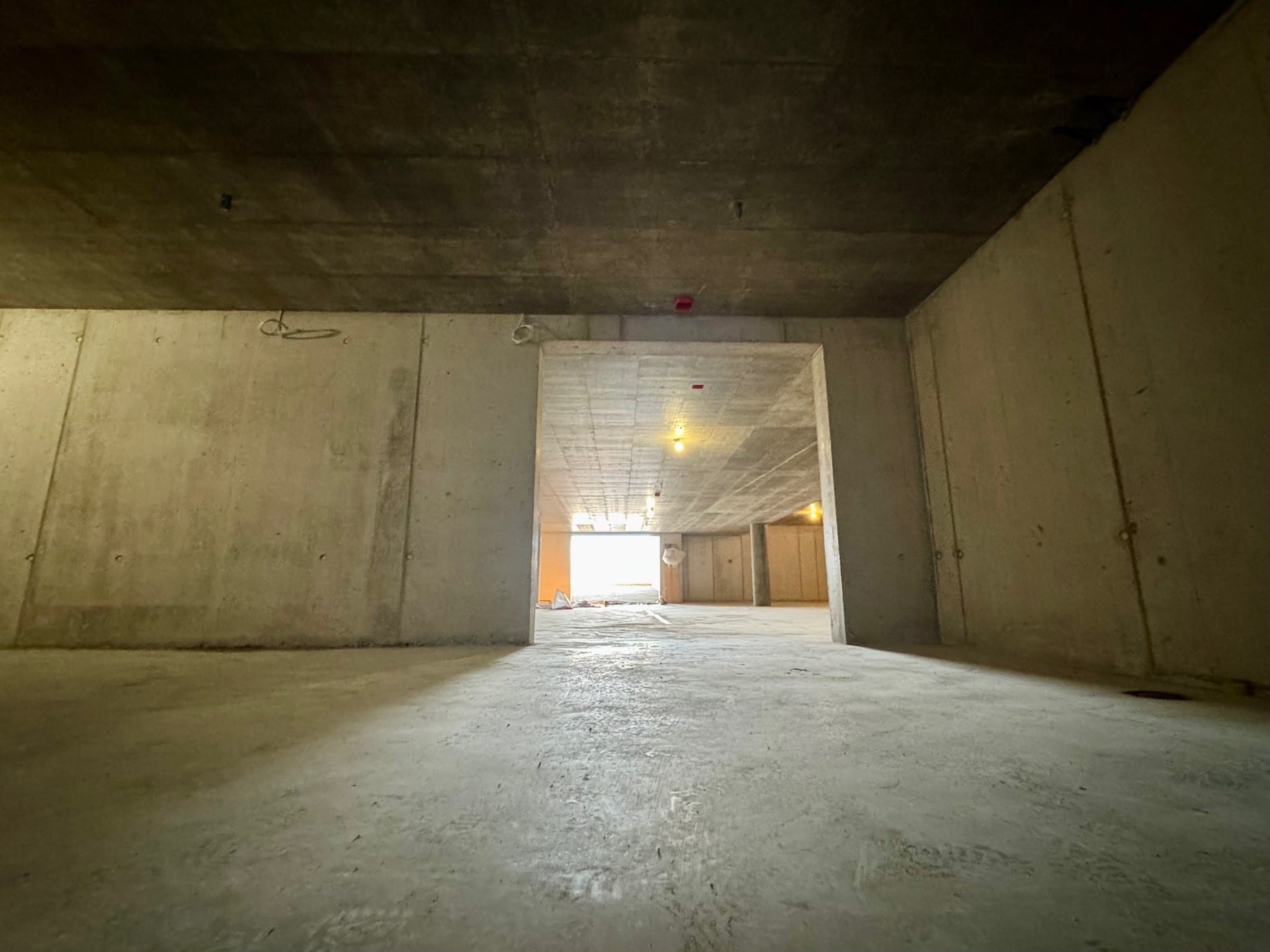

Tag 94 – Ausstieg Schutzraum, mittlere Ebene & Garage verändern sich.
Tag 94 – Ausstieg Schutzraum, mittlere Ebene & Garage verändern sich.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 98 – Die Vorbereitungen für die Betonarbeiten am OG sind in vollem Gange.
Tag 98 – Die Vorbereitungen für die Betonarbeiten am OG sind in vollem Gange.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 100 – Zu diesem Jubiläum werfen wir einen kleinen Blick zurück.
Tag 100 – Zu diesem Jubiläum werfen wir einen kleinen Blick zurück.

100 Tage – Wir werfen einen kleinen Blick zurück! Ein „Dankeschön“ an unsere Partner! Wir möchten uns herzlich bei allen unseren Partnern für die hervorragende Zusammenarbeit bedanken. Gemeinsam haben wir ein tolles Ergebnis erzielt und gezeigt, was durch Teamarbeit und Vertrauen entstehen kann. Wir freuen uns auf die Fortsetzung unserer…
Mehr lesen

Tag 101 – Wir gönnen allen eine Pause. Frohe Festtage & einen guten Rutsch!
Tag 101 – Wir gönnen allen eine Pause. Frohe Festtage & einen guten Rutsch!

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 105 – Nach der Pause geht es mit dem Dachgeschoss weiter.
Tag 105 – Nach der Pause geht es mit dem Dachgeschoss weiter.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 109 – Nun lässt sich die Höhe unseres „Häuschens“ langsam einschätzen.
Tag 109 – Nun lässt sich die Höhe unseres „Häuschens“ langsam einschätzen.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 111 – Mit der Fertigstellung des Treppenhauses sind die Betonarbeiten bald abgeschlossen.
Tag 111 – Mit der Fertigstellung des Treppenhauses sind die Betonarbeiten bald abgeschlossen.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

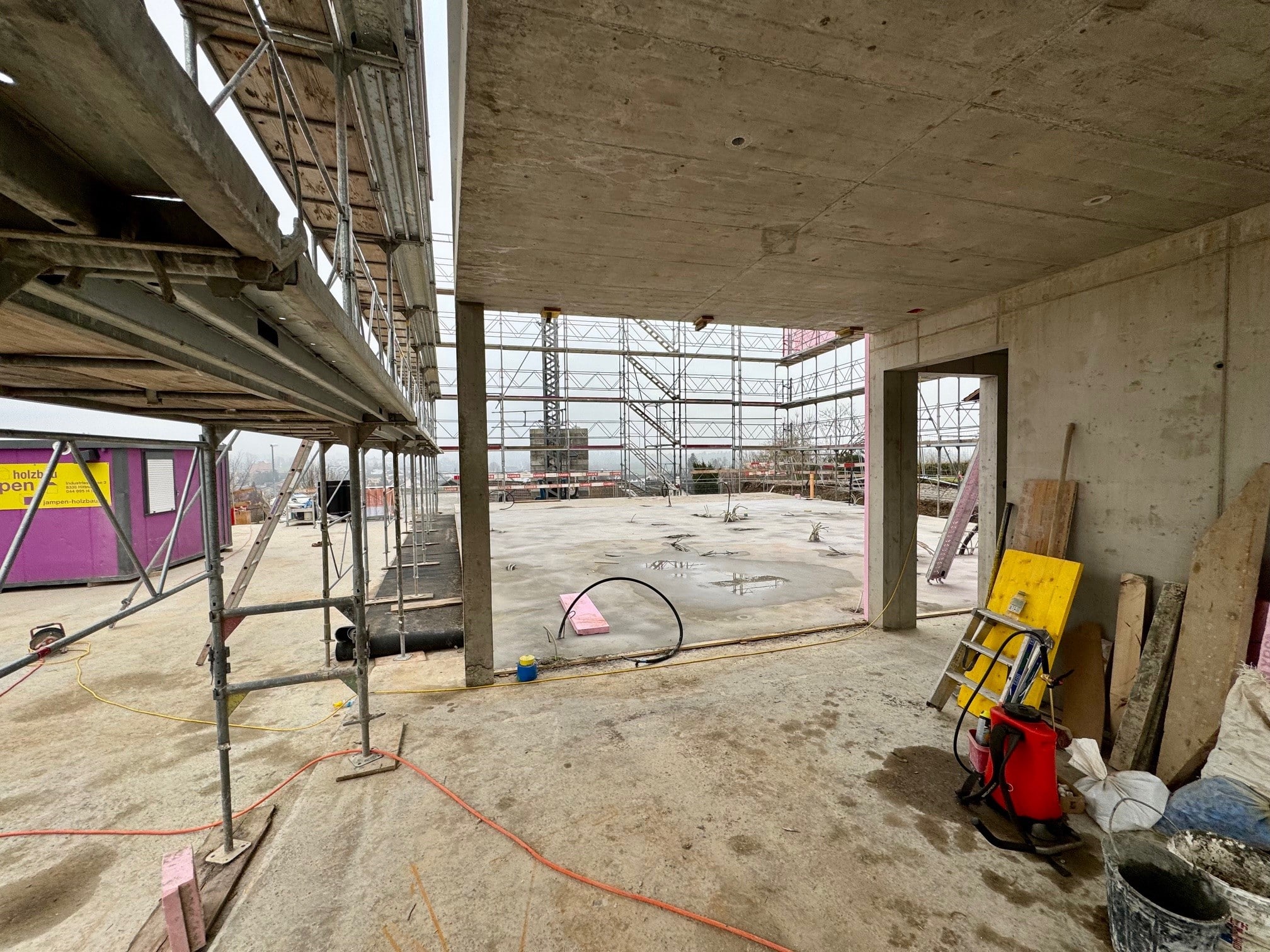

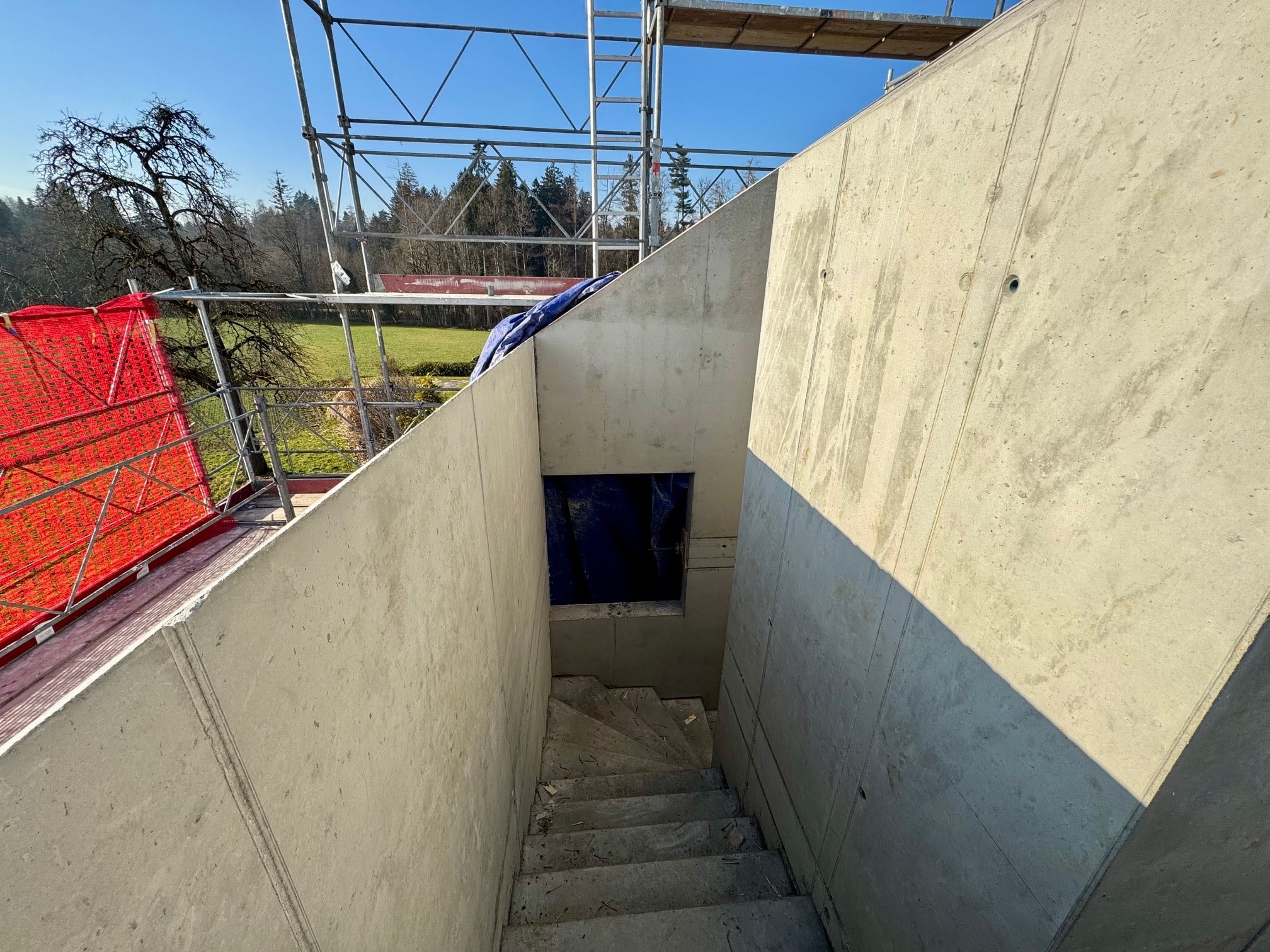

Tag 117 – Das Gerüst für die Holzelemente wurde aufgestellt, und das Treppenhaus ist fast fertig.
Tag 117 – Das Gerüst für die Holzelemente wurde aufgestellt, und das Treppenhaus ist fast fertig.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Tag 120 – Trotz der Kälte und des Nebels ein kurzer Statusbericht für euch.
Tag 120 – Trotz der Kälte und des Nebels ein kurzer Statusbericht für euch.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

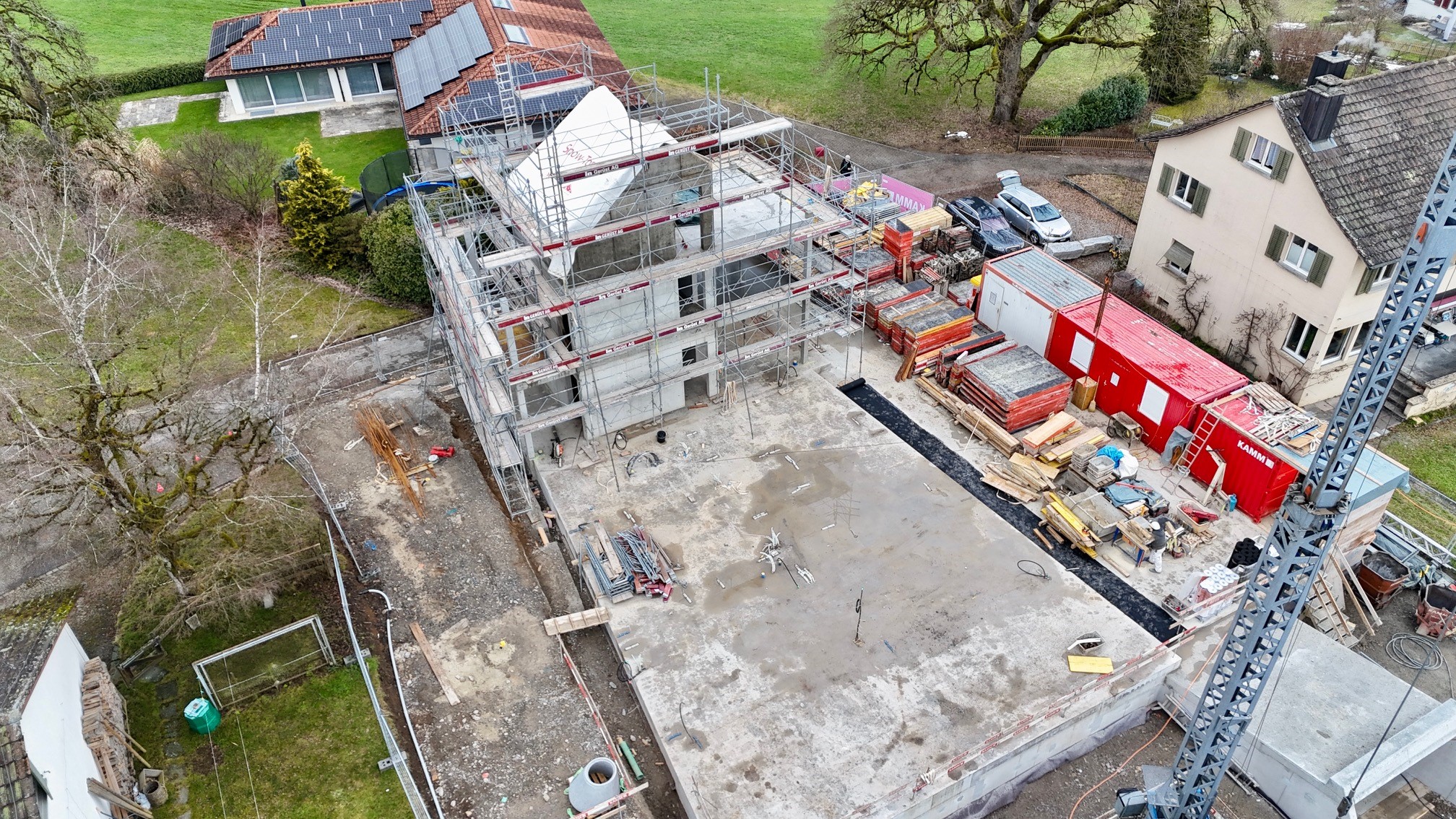

Tag 122 – Liftschacht und Treppenhaus sind fertig. Der Baukran wurde abgebaut.
Tag 122 – Liftschacht und Treppenhaus sind fertig. Der Baukran wurde abgebaut.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.

Wir danken unseren Partnerunternehmen für die gute Zusammenarbeit.
